Strommast im Feld
© BBV

Fulda-Main-Leitung P43 durch Unterfranken?

Planung einer 380 kV-Leitung

21.12.2020 | TENNET plant an einer Hochspannungs-Wechselstromleitung mit 380 kV von Mecklar bei Fulda nach Bergrheinfeld. Trotz unserer politischen Bemühungen wird diese Leitung von der Bundesregierung und vom Bundestag wohl weiterhin im Bundesbedarfsplan Stromnetzausbau enthalten bleiben.

Aktuell hat TENNET erste Vorschläge für mögliche Korridore veröffentlicht. Betroffen sind die drei Landkreise KG, MSP und SW.

Weitere Informationen hierzu finden Sie unter https://www.tennet.eu/de/unser-netz/onshore-projekte-deutschland/fulda-main-leitung/

TENNET wird Anfang 2021 Antrag auf Bundesfachplanung stellen. Das ist vergleichbar dem Raumordnungsverfahren bei anderen Infrastrukturprojekten. Am Ende der Bundesfachplanung steht ein Korridor mit 1 km Breite in dem die Leitung dann gebaut werden soll.

Anmerkungen zu den Korridorvorschlägen können Sie uns gerne mitteilen. Wir bringen diese dann in das offizielle Verfahren ein. Den Beginn des Verfahrens der Bundesnetzagentur werden wir Ihnen auch rechtzeitig mitteilen.
Sie können Anmerkungen auch über das WebGIS von TENNET einspeisen. Dieses finden Sie ebenfalls über die obige Internetadresse. Das ist allerdings nicht das offizielle Verfahren. Die Bundesfachplanung läuft dann über die Bundesnetzagentur. Dort müssen Einwendungen dann im Verfahren vorgetragen werden.

Unsere Position:

Der BBV spricht sich eindeutig gegen eine weitere Stromleitung durch Unterfranken aus. Die Entscheidung trifft aber der Bundestag. Einbezogen sind auch die Bundesländer. Wirtschaftsminister Aiwanger hatte sich 2019 mit Vertretern aus Thüringen und Hessen geeinigt, dass P44 von Thüringen nach Bergrheinfeld entfallen soll, aber P43 nach Bergrheinfeld und nicht nach Frankfurt gebaut werden soll. Das ist aktuell auch der Sachstand in der Gesetzesvorlage der Bundesregierung an den Bundestag. Mehrere Gespräche unserer Bundestagsabgeordneten aus Unterfranken mit dem Bundeswirtschaftsministerium haben bisher keine andere Haltung der Bundesregierung ergeben. Aktuell ist deshalb davon auszugehen, dass TENNET weiter planen darf.

Insofern ist es wichtig bereits jetzt mit den Vorschlägen zu den Trassenkorridoren zu beschäftigen.

Zeitplan von TENNET:

•    Antrag Bundesfachplanung Anfang 2021
•    Abschluss Bundesfachplanung 2023
•    Planfeststellung bis 2027
•    Bau bis 2031


Über das WebGIS kann jeder auch Hinweise direkt an TENNET liefern. Das ist aber noch nicht das offizielle Verfahren.





© Tennet Fulda-Main-Leitung P43

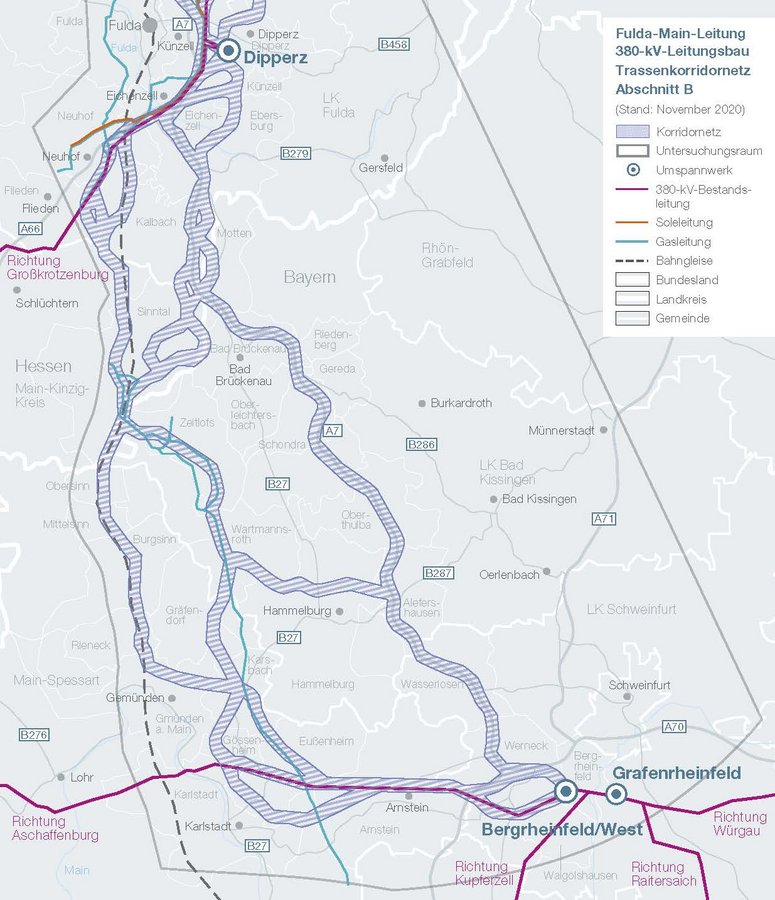

Erste Trassenvorschläge für die Fulda-Main-Leitung (380 kV-Wechselstrom-Leitung)
